시각적 마일스톤 플래닝으로 하이브리드 애자일 개발 혁신
본 논문은 제품 백로그와 마일스톤을 시각적·협업 도구인 ‘마일스톤 플래닝 매트릭스’와 ‘워크 패키지 스케줄’에 매핑함으로써, 스크럼 기반 하이브리드 개발 프로세스의 초기 계획을 직관적으로 설계하는 Visual Milestone Planning(VMP) 방법을 제시한다.
저자: Eduardo Mir, a

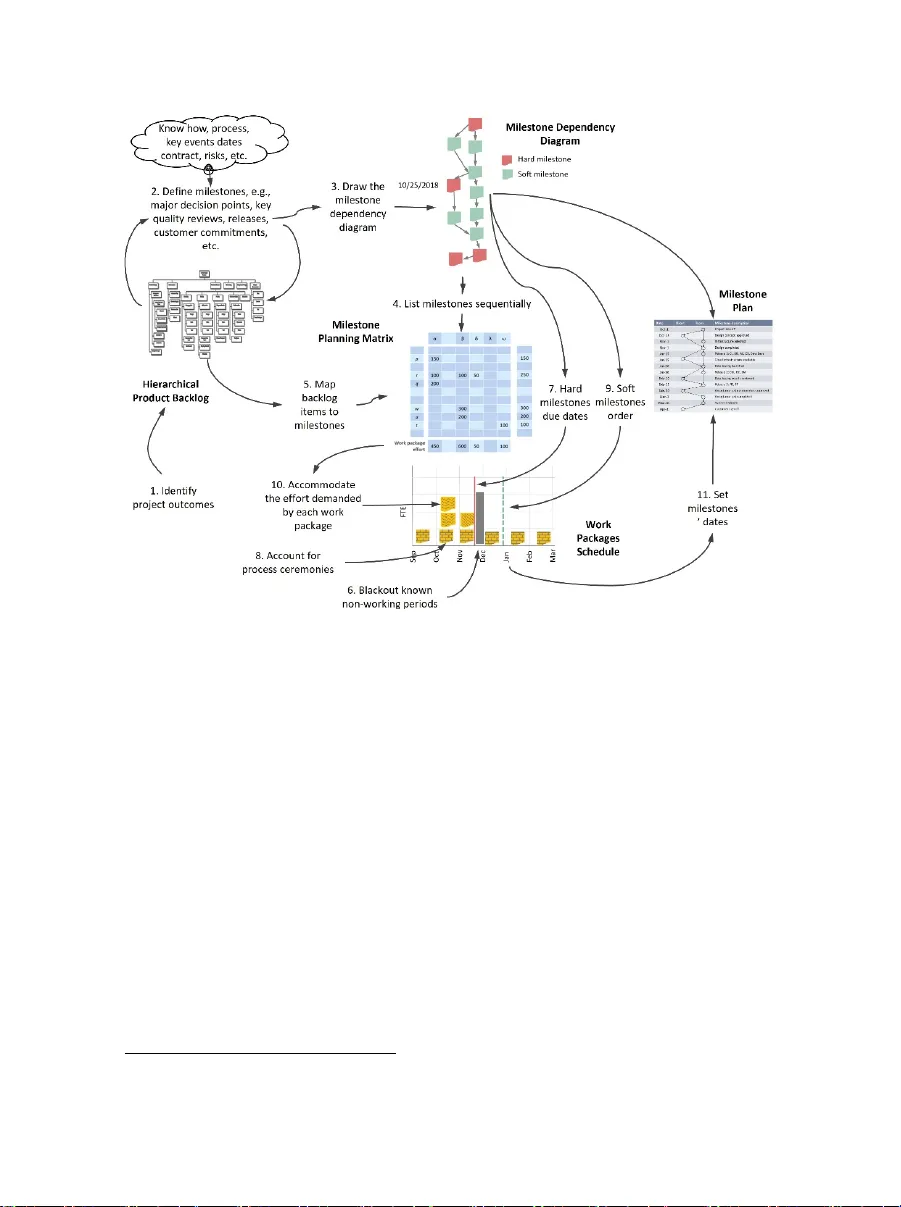

본 논문은 애자일 프로젝트 관리에서 흔히 간과되는 ‘계획의 시각화와 협업’ 문제를 해결하고자 Visual Milestone Planning(VMP)이라는 새로운 방법론을 제시한다. VMP는 기존의 마일스톤 계획이 ‘무엇을 달성할 것인가’에만 초점을 맞추고, 실제 작업 수행 방법을 제시하지 못한다는 한계를 인식한다. 이를 보완하기 위해 저자는 두 가지 핵심 구성요소인 ‘마일스톤 플래닝 매트릭스(Milestone Planning Matrix)’와 ‘워크 패키지 스케줄(Work Packages Schedule)’을 도입한다.
첫 단계에서는 제품 백로그를 계층형 구조로 정의한다. 에픽, 기능, 사용자 스토리, 기술 스토리 등으로 세분화된 백로그 아이템은 각각 예상 작업량(시간)과 함께 기록된다. 이때 백로그는 고정된 것이 아니라 스프린트 진행 과정에서 지속적으로 정제·재평가된다.
다음으로 마일스톤을 정의한다. 마일스톤은 ‘하드(법적·비즈니스 제약)’와 ‘소프트(계획 기반)’로 구분되며, 각 마일스톤은 프로젝트 내 주요 성과물이나 외부 의존성을 나타낸다. 마일스톤 간 의존관계는 ‘Finish‑to‑Finish’ 형태로 시각화되며, 이는 작업 시작 시점을 자유롭게 조정할 수 있는 유연성을 제공한다.
마일스톤 플래닝 매트릭스는 가로축에 마일스톤, 세로축에 백로그 아이템을 배치해 각 아이템이 어느 마일스톤에 기여하는지를 한눈에 파악한다. 매트릭스 셀에는 해당 아이템의 예상 작업량이 기록되며, 필요에 따라 하나의 아이템이 여러 마일스톤에 걸쳐 배분될 수도 있다.
워크 패키지 스케줄 단계에서는 매트릭스에 기록된 작업량을 실제 일정·자원 캔버스에 스티키 노트 형태로 옮긴다. 저자는 3인치×3인치 스티키 노트를 40시간 작업량에 대응시키고, 시간축(주)과 자원축(FTE)을 물리적으로 매핑한다. 이렇게 구성된 캔버스는 ‘Tetris 게임’처럼 노트를 끼워 맞추며 최적의 일정 배치를 찾는 과정이다. 하드 마일스톤은 캔버스 상에 고정된 앵커 포인트로 표시되고, 소프트 마일스톤은 워크 패키지 스케줄에서 도출된 최종 날짜를 할당한다.
논문은 이 과정을 실제 전자상거래 사이트 개발 사례에 적용해 구체적인 단계별 결과물을 제시한다. 예를 들어, 첫 번째 릴리즈에 포함될 사용자 스토리(카테고리 리스트, 책 상세, 장바구니 등)를 정의하고, 이를 기반으로 마일스톤(베타 테스트, 시스템 수용 테스트, 최종 배포)과 워크 패키지를 매핑한다. 결과적으로 팀은 물리적 캔버스 위에서 백로그와 마일스톤, 자원·시간 제약을 동시에 검토함으로써 계획 단계에서 발생할 수 있는 오해와 리스크를 최소화한다.
하지만 논문은 몇 가지 한계를 인정한다. 첫째, 스티키 노트를 활용한 물리적 협업은 원격 팀이나 대규모 멀티팀 환경에서 적용하기 어렵다. 디지털 툴로의 전환 방안이 구체적으로 제시되지 않아 실무 적용에 제약이 있다. 둘째, 의존관계 모델이 ‘Finish‑to‑Finish’에만 국한돼 있어 복합적인 선행조건을 표현하기엔 부족하다. 셋째, 제시된 사례가 단일 프로젝트에 국한돼 있어 확장성 검증이 부족하다.
결론적으로 VMP는 시각적·협업적 계획 수단을 통해 애자일 프로젝트의 초기 설계 단계에서 팀 소유감과 계획 정확성을 높이는 데 기여한다. 향후 연구에서는 디지털 캔버스 구현, 원격 협업 프로토콜, 복합 의존관계 모델링, 그리고 대규모 프로젝트에 대한 실증 연구가 필요하다.
